A fase de testes de energização do Linhão Manaus–Boa Vista está prevista para começar em 8 de setembro. O projeto, que ligará Roraima ao Sistema Interligado Nacional (SIN), está em fase final de implantação.

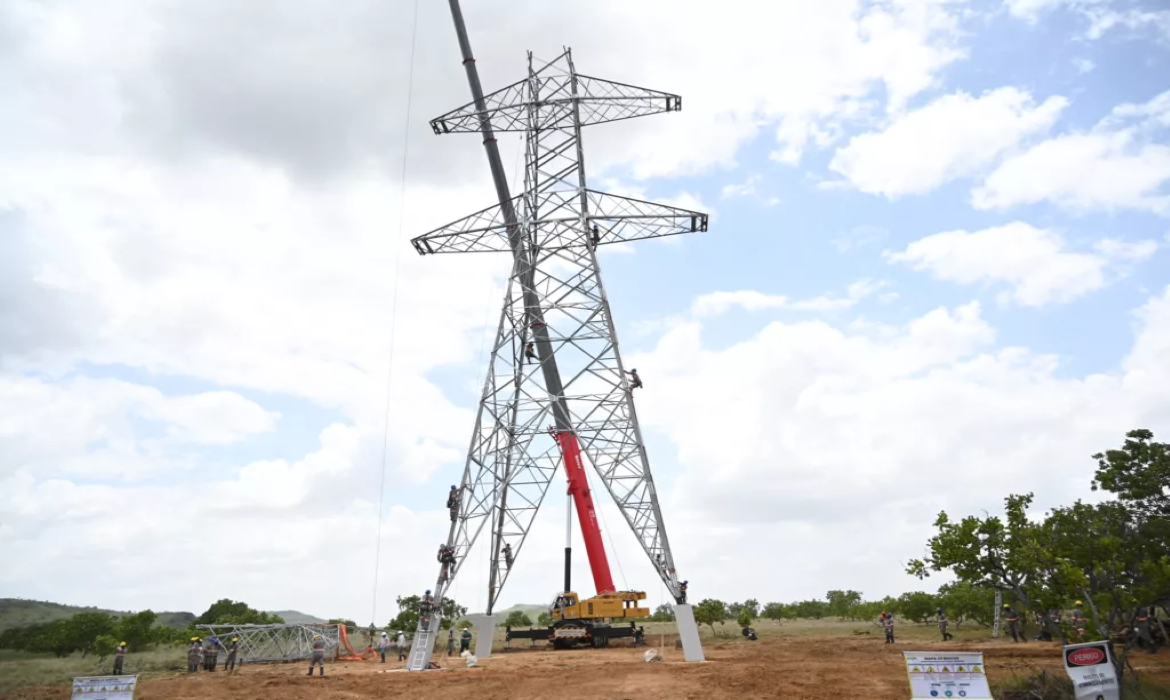

Com 724 km de extensão e três subestações — Lechuga, Equador e Boa Vista —, o linhão é executado pela Transnorte Energia. Entre 18 e 22 de agosto, técnicos da Agência Nacional de Energia Elétrica (Aneel) fiscalizaram o andamento das obras. A inspeção incluiu avaliação de subestações, travessias, aterramentos e sistemas auxiliares, além de um trecho de 120 km localizado na Terra Indígena Waimiri Atroari.
Segundo a Aneel, o comissionamento do sistema avança em ritmo acelerado e a estrutura estará apta para os testes na data prevista.
O projeto foi licitado em 2011 e enfrentou entraves ambientais e indígenas por quase uma década, com liberação das licenças apenas em 2021. O consórcio Boa Vista, formado por Eletronorte e Alupar, venceu o leilão. A obra é orçada em R$ 2,6 bilhões.
Com a operação do linhão, serão eliminados os cerca de 120 caminhões-tanque que atualmente abastecem usinas térmicas com óleo e gás, gerando economia de até R$ 1 bilhão por ano na tarifa de energia elétrica para os consumidores de todo o país.
